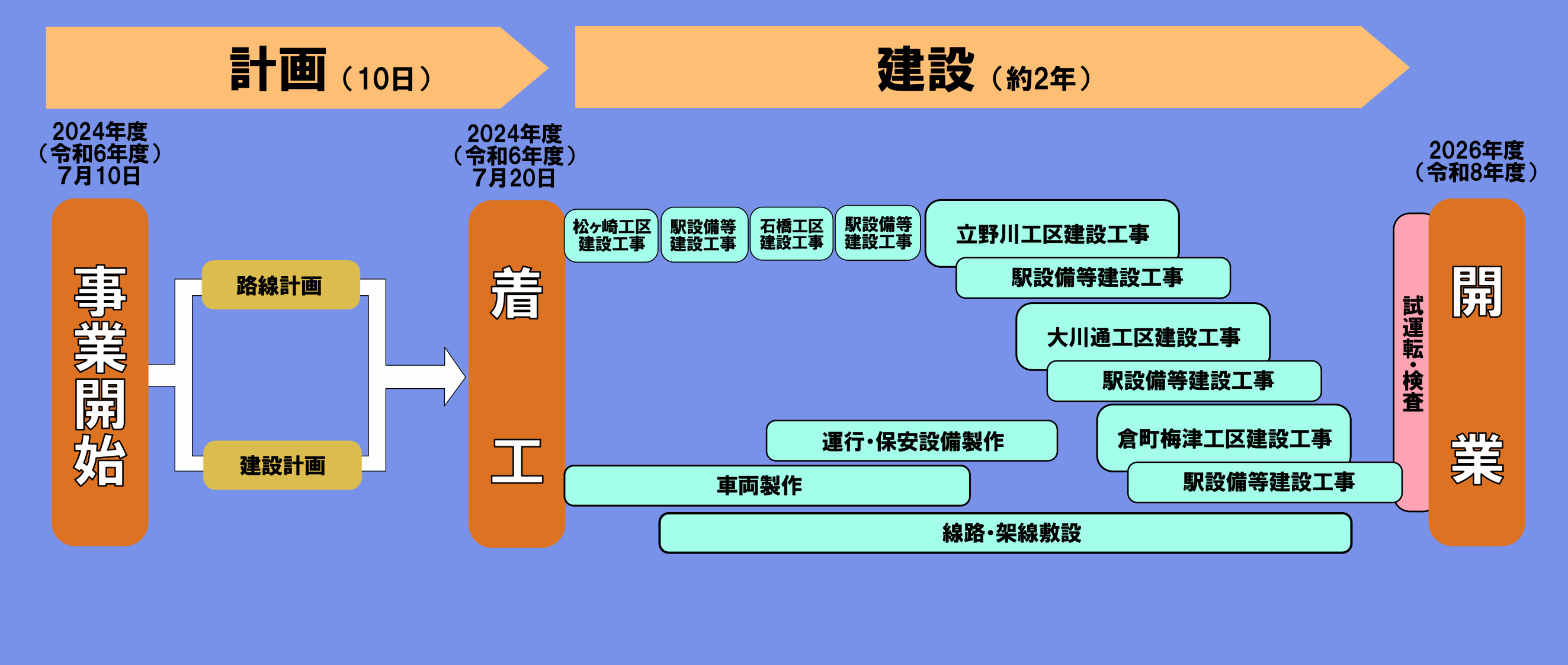

倉山市営地下鉄倉町線第1期プロジェクトについての現時点での事業概要です。
建設進捗状況の欄は情報が変わり次第、随時更新いたします。(2026年9月5日更新)
| 部分開業区間 | 松ヶ崎〜倉町梅津 |
|---|---|
| 建設キロ | 約3.1km(営業キロ約3.1km) |
| 工法 |
全区間地下式 (開削工法) |
|
乗車人員 (1年間の想定) |
約4300人 |
| 開業日 | 2026年10月25日(日)予定 |
| 駅名 | 建設 状況 | 工事着手 | 完成予定 | 備考 |
|---|---|---|---|---|
| 松ヶ崎 | ○ | 完成済み | 完成済み | |
| 石橋 | ○ | 完成済み | 完成済み | |
| 立野川 | × | 2026.9.5 | 2026年9月 下旬予定 |
コンクリート土台を3駅(駅間トンネル含む) まとめて建設後に各駅ごとに内装工事着手 |
| 大川通 | × | 2026.9.5 | 2026年10月 上旬予定 |
|
| 倉町梅津 | × | 2026.9.5 | 2026年10月 上旬予定 |
※表が途中で切れている場合は、横にスクロールしてご覧ください
建設状況記号の見方
〇:完成済み △:もう少しで完成 ×:未完成
